Ta inwestycja, czyli obwodnica Oświęcimia, zmienia nie tylko sam przejazd przez miasto, ale też układ ruchu między DK44, S1 i lokalnymi ulicami po obu stronach Soły. W praktyce kierowca chce wiedzieć przede wszystkim, które fragmenty są już otwarte, gdzie nadal obowiązują ograniczenia i czy nowa trasa rzeczywiście skraca jazdę. Poniżej zbieram to w jednej, aktualnej wersji: bez ogólników, za to z liczbami, etapami i konsekwencjami dla codziennej jazdy.
Najważniejsze fakty o nowej trasie w jednym miejscu
- Nowy układ ma około 9 km i prowadzi od południa miasta, odciążając DK44 oraz stare miejskie przeprawy.
- To formalnie odcinek DK44, ale funkcjonalnie jest mocno powiązany z budowaną S1 i węzłem Oświęcim.
- W 2026 roku trasa działa jeszcze etapami, więc część połączeń jest już dostępna, a część nadal jest domykana.
- Koszt umowy projektowo-budowlanej wynosi 467,7 mln zł, a inwestycja ma istotne wsparcie unijne.
- Największa korzyść dla mieszkańców i kierowców to wyprowadzenie ruchu tranzytowego z centrum i poprawa przejazdu w stronę Beskidów oraz A4.
Dlaczego ta trasa ma znaczenie większe niż zwykłe obejście miasta
Patrząc na ten projekt, widzę przede wszystkim próbę uporządkowania ruchu w miejscu, w którym od lat mieszały się potrzeby lokalne, tranzyt i dojazdy do zakładów pracy. DK44 była tu kręgosłupem komunikacyjnym miasta, a natężenie ruchu było po prostu zbyt duże jak na układ ulicowy. Według danych przytaczanych przez GDDKiA przez samą trasę przejeżdżało codziennie ponad 20 tys. aut, a na Moście Jagiellońskim nawet 27,5 tys. pojazdów.
To dlatego ta inwestycja nie jest kosmetyczna. Jej sens polega na tym, żeby ruch jadący przez region nie musiał przeciskać się przez środek miasta, tylko korzystał z nowego, bardziej przewidywalnego ciągu drogowego. Dla mieszkańców oznacza to mniej hałasu i mniej konfliktów na skrzyżowaniach, a dla kierowców z zewnątrz po prostu krótszy i spokojniejszy przejazd. Z mojego punktu widzenia to właśnie tutaj widać największą wartość całego przedsięwzięcia.
Ważny jest też kontekst regionalny. Nowa trasa domyka połączenie z S1, więc zyskuje nie tylko samo miasto, ale cały układ dojazdów w stronę A4, A1 i południa Małopolski. Żeby zobaczyć, jak to działa w praktyce, trzeba spojrzeć na przebieg odcinków i na to, co już udało się oddać do ruchu.

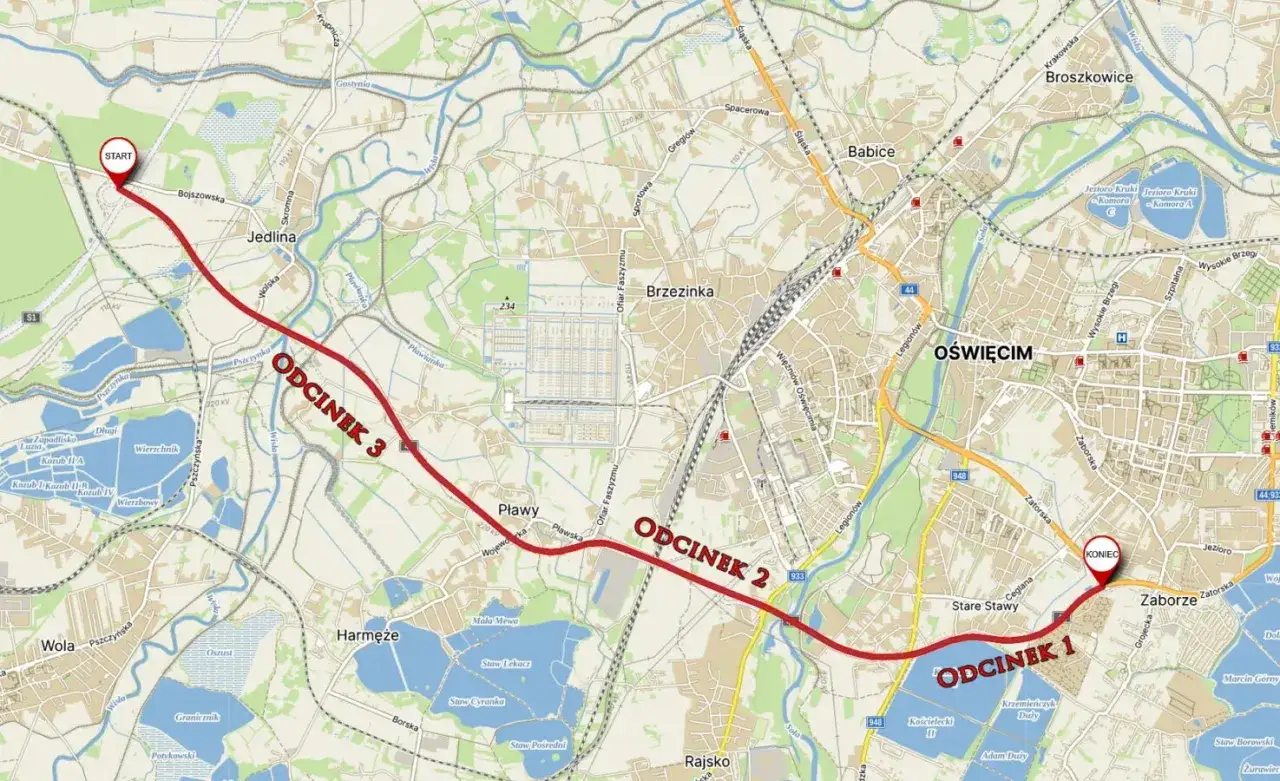

Jak przebiega nowy układ dróg
Formalnie mówimy o odcinku DK44 klasy GP, czyli drodze głównej ruchu przyspieszonego. To ważne rozróżnienie, bo taki standard jest wyższy niż zwykła droga krajowa, ale jeszcze nie oznacza pełnej ekspresówki. W praktyce dostajemy nową trasę z dwiema jezdniami i dwoma pasami ruchu w każdym kierunku, spiętą z lokalnymi ulicami rondami i z węzłem na S1.
| Odcinek | Długość | Status w czerwcu 2026 | Co daje kierowcy |
|---|---|---|---|
| Zatorska - Jagiełły | 2,2 km | Otwarty od grudnia 2024 | Szybszy przejazd przez przemysłową część miasta w kierunku Kęt |
| Węzeł Oświęcim - Pławy | 4,2 km | Otwarty od sierpnia 2025, z lokalnym ograniczeniem tonażowym | Lepsze powiązanie z S1 i wygodny przejazd przez most na Wiśle |
| Legionów - Jagiełły | 1,6 km | Otwarty od grudnia 2025 | Nowa przeprawa przez Sołę i odciążenie starego układu miejskiego |
| Wolska - Wojewódzka | Otwarta prawa jezdnia | Udostępniona w marcu 2026 | Kolejny krok do pełniejszego spięcia lokalnego układu |
| Pławy - Legionów pod linią kolejową | Odcinek końcowy | Nadal w realizacji | Najtrudniejszy technicznie fragment, domykający całą trasę |
Najbardziej zwraca uwagę to, że trasa nie powstała jako jeden prosty odcinek „od punktu A do B”. Budowa odbywała się etapami, bo nowe mosty, włączenia do ulic miejskich i przejazd pod czynną linią kolejową musiały być wykonywane w taki sposób, by nie zatrzymać całego ruchu. Dlatego w praktyce to inwestycja, która dojrzewa kawałek po kawałku, a nie klasyczna droga oddana jednym ruchem. I właśnie ten etapowy charakter tłumaczy, dlaczego kierowcy czasem widzą nową nawierzchnię, ale jeszcze nie mają pełnej ciągłości przejazdu.
W kolejnym kroku warto więc przyjrzeć się temu, co już działa bez problemu, a co nadal wymaga ostrożności przy planowaniu trasy.
Co już działa, a co nadal jest w budowie
Na połowę czerwca 2026 sytuacja jest prosta tylko pozornie. Część nowego układu jest już przejezdna, ale całość nadal nie działa jak zamknięty, idealnie spójny ciąg. Z mojego doświadczenia to właśnie taki okres przejściowy jest najłatwiejszy do pomylenia, bo na mapie wszystko wygląda prawie gotowo, a na miejscu nadal można trafić na zwężenia, przełączenia ruchu albo ograniczenia tonażowe.
- Samochody osobowe mają już z czego korzystać, więc przejazd przez miasto jest wyraźnie prostszy niż jeszcze dwa lata temu.
- Pojazdy do 3,5 t mogą korzystać z części lokalnych połączeń, ale trzeba pamiętać, że organizacja ruchu bywa czasowa i zmienia się wraz z kolejnymi otwarciami.
- Cięższy transport nadal musi uważać na odcinki z ograniczeniami, bo nie każdy fragment nowej trasy od razu przejmuje pełny ruch.
- Nawigacja w telefonie nie zawsze nadąża za aktualnym stanem budowy, więc przy świeżych zmianach lepiej ufać oznakowaniu na drodze niż automatycznemu przeliczeniu trasy.
Najbardziej wymagający fragment nadal pozostaje ten związany z przejazdem pod czynną linią kolejową Oświęcim - Czechowice-Dziedzice. To właśnie tam technika, bezpieczeństwo i konieczność utrzymania ruchu kolejowego najmocniej wpływają na tempo robót. Takie miejsce nie wybacza pośpiechu i w praktyce spowalnia każdą inwestycję, nawet jeśli na wcześniejszych odcinkach wszystko wygląda już na gotowe.
Efekt jest jednak odczuwalny już teraz. Każdy kolejny otwarty fragment zmniejsza presję na centrum miasta, a kiedy trasa zostanie domknięta, różnica będzie jeszcze wyraźniejsza. To prowadzi do najważniejszego pytania z perspektywy użytkownika drogi: jak jechać po tym układzie, żeby nie zrobić sobie zbędnego objazdu?
Jak przejazd odczują kierowcy osobówek i cięższych aut
Największą zmianę poczują kierowcy, którzy do tej pory przejeżdżali przez Oświęcim tylko tranzytem. Dla osobówki nowa trasa oznacza krótszy kontakt z miejskimi skrzyżowaniami, mniejszą liczbę świateł i mniej sytuacji, w których cały ruch zatrzymuje się przez jeden wolniej jadący pojazd. To brzmi banalnie, ale w praktyce właśnie takie drobiazgi decydują o komforcie przejazdu.
Przy autach dostawczych, kamperach i małych busach sprawa robi się bardziej wymagająca. Trzeba patrzeć nie tylko na samą lokalizację, ale też na aktualne oznaczenia i obowiązujące limity. W okresie etapowym łatwo założyć, że skoro fragment wygląda na nowy, to działa jak pełna droga. To błąd. Czasem przejazd jest możliwy tylko w jedną stronę, czasem tylko dla pojazdów do 3,5 t, a czasem trzeba jeszcze korzystać z lokalnej łącznicy.
W przypadku cięższych aut sprawa jest jeszcze prostsza: nie warto zakładać niczego z pamięci. Tu decydują bieżące zakazy, parametry poszczególnych odcinków i to, czy dany fragment został już formalnie włączony do ruchu. Ja w takich sytuacjach zawsze traktuję trasę jako dynamiczną, a nie „na stałe gotową” tylko dlatego, że widać nowy asfalt. To oszczędza nerwy i eliminuje niepotrzebne nawroty.
Warto też pamiętać o rondach turbinowych, które porządkują ruch, ale wymagają wcześniejszego ustawienia się na właściwym pasie. Rondo turbinowe działa tak, że pasy są poprowadzone w sposób prowadzący kierowcę bez wielu przecięć torów jazdy, ale jeśli ktoś wjedzie na nie chaotycznie, szybko traci płynność. W praktyce lepiej więc zwolnić odrobinę wcześniej niż próbować ratować zjazd w ostatniej sekundzie.
To wszystko ma sens dopiero wtedy, gdy zobaczymy również koszt i techniczne tło całego przedsięwzięcia, bo właśnie one tłumaczą, skąd bierze się etapowanie robót.
Ile kosztuje inwestycja i dlaczego budowa trwa etapami
Gdy patrzę na koszty, widzę projekt, który wymagał znacznie więcej niż zwykłego ułożenia nowej nawierzchni. Wartość umowy na projekt i budowę wynosi 467,7 mln zł, a wsparcie z funduszy europejskich sięga niemal 400 mln zł. To skala, która od razu tłumaczy, dlaczego inwestycja musiała być prowadzona bardzo precyzyjnie i bez skrótów.
- Trzeba było wybudować mosty na Wiśle, Sole i Młynówce, a to zawsze podnosi koszt i wydłuża harmonogram.
- Trasa prowadzi pod czynną linią kolejową, więc roboty muszą uwzględniać ruch pociągów, a nie tylko ruch samochodów.
- W rejonie inwestycji występuje wysoki poziom wód gruntowych, co wymaga dodatkowych zabezpieczeń i ostrożności przy robotach ziemnych.
- Droga była otwierana etapami, żeby użytkownicy mogli korzystać z gotowych fragmentów, zamiast czekać na sam koniec całego kontraktu.
Sam model „projektuj i buduj” też ma znaczenie. Daje więcej elastyczności niż klasyczna realizacja, ale przy takiej liczbie obiektów inżynierskich nie przyspiesza cudownie wszystkiego. W praktyce oznacza to, że wykonawca odpowiada zarówno za dokumentację, jak i za roboty, a inwestor może stopniowo dopuszczać kolejne fragmenty do ruchu. Dla kierowcy to dobra wiadomość, bo nie musi czekać na pełny finał, żeby zacząć korzystać z części efektów.
Jeśli więc ktoś pyta mnie, dlaczego ta droga „tak długo się buduje”, odpowiadam prosto: bo to nie jest tylko droga. To mosty, węzły, przejazdy, zabezpieczenia i nowe połączenie z S1, a każdy z tych elementów musi działać bezpiecznie od pierwszego dnia.
Czego jeszcze dopilnować przed pełnym domknięciem trasy
Najbliższe miesiące będą ważne głównie z jednego powodu: to wtedy okaże się, jak nowy układ zachowa się po pełnym spięciu wszystkich fragmentów. Dla kierowcy najistotniejsze są trzy rzeczy: czy znikną resztkowe ograniczenia tonażowe, czy nawigacje nadążą za zmianami i czy ostatni odcinek pod torami zostanie oddany bez dodatkowych zwężeń. Dopiero wtedy będzie można mówić o trasie, która rzeczywiście działa jako spójna obwodnica, a nie zestaw dobrze połączonych odcinków.
Na dziś najrozsądniej jest zakładać, że przejazd przez Oświęcim jest już wyraźnie wygodniejszy niż wcześniej, ale nadal wymaga odrobiny uwagi. Właśnie w takich inwestycjach szczegóły robią największą różnicę: jeden objazd mniej, jedno rondo mniej, jedno ograniczenie mniej. I to właśnie te detale zdecydują, czy nowa trasa faktycznie oszczędzi czas, czy tylko przeniesie korek o kilkaset metrów dalej.
