• Drogi
  • Wschodnia Obwodnica Warszawy – Kiedy koniec S17?

Wschodnia Obwodnica Warszawy – Kiedy koniec S17?

Błażej Jaworski

Błażej Jaworski

|

11 lipca 2026

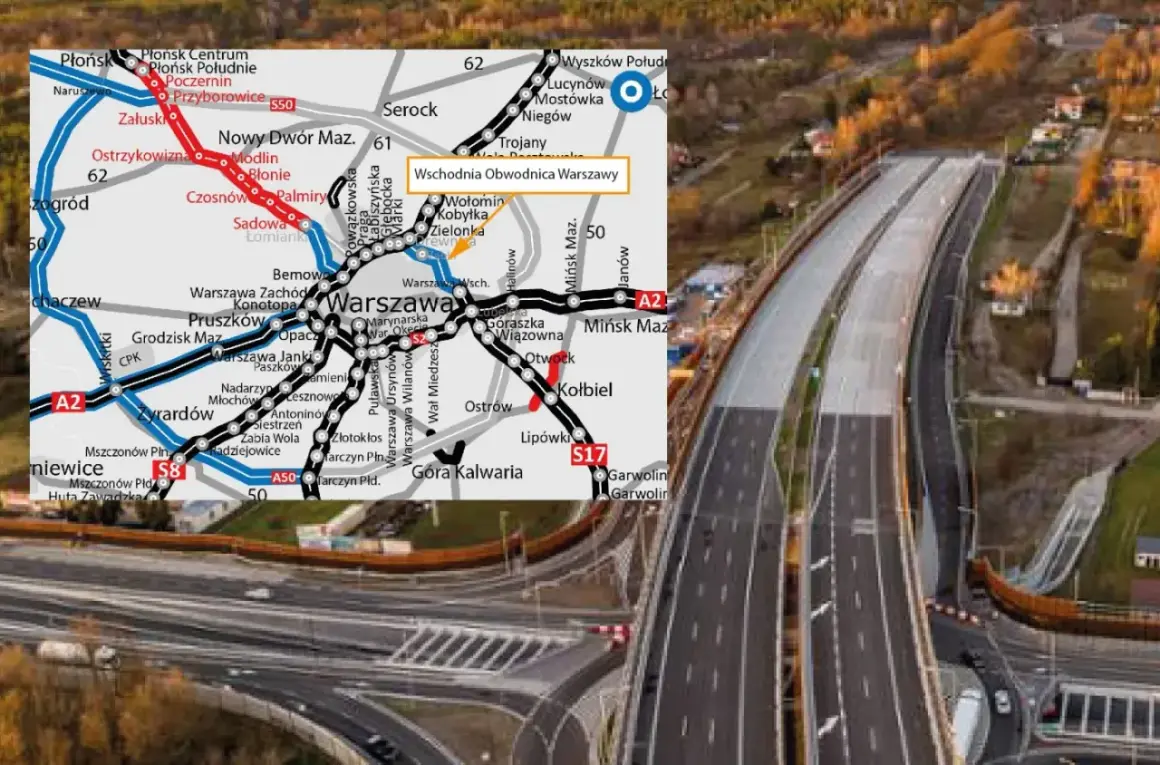

Fragment wschodniej obwodnicy Warszawy w budowie, widok z lotu ptaka. Droga prowadzi przez tereny zielone i zabudowania.

Wschodnia Obwodnica Warszawy to dziś przede wszystkim brakujący fragment S17, który ma domknąć układ dróg szybkiego ruchu po wschodniej stronie stolicy. Patrzę na ten temat praktycznie: poniżej wyjaśniam, gdzie ma przebiegać trasa, na jakim etapie jest inwestycja w 2026 roku, dlaczego projekt tak długo stał w miejscu i co realnie zmieni dla kierowców.

Najważniejsze fakty, które warto znać przed oceną tej inwestycji

  • Chodzi o ostatni brakujący odcinek S17 między Drewnicą a Warszawą Wschód, czyli domknięcie warszawskiego ringu drogowego.
  • W 2026 roku inwestycja jest nadal na etapie projektowym: wybrano najkorzystniejszą ofertę i planuje się podpisanie umowy w II kwartale 2026.
  • Projekt ma objąć około 16 km trasy i układ 2 jezdni po 3 pasy ruchu.
  • Jeśli harmonogram się utrzyma, dokumentacja ma być gotowa w 2029 roku, ale to jeszcze nie oznacza rozpoczęcia budowy.
  • Dla kierowców największa zmiana to lepsze rozłożenie ruchu między trasami wylotowymi i mniejsza presja na lokalne ulice po wschodniej stronie miasta.

Najważniejsze fakty o brakującym odcinku S17

To nie jest kolejna lokalna droga do poprawy dojazdu, tylko odcinek, który ma połączyć dwa kluczowe węzły i uporządkować ruch w całym warszawskim układzie obwodowym. Bez niego ring działa tylko częściowo, więc część tranzytu i dojazdów nadal rozlewa się na drogi lokalne oraz mniej wygodne objazdy.

Parametr Co wiadomo w 2026 roku Dlaczego to ważne
Odcinek Drewnica - Warszawa Wschód (dawniej Zakręt) Domyka wschodni fragment warszawskiego ringu
Długość Około 16 km To pełnoprawny odcinek ekspresowy, a nie krótka łącznica
Przekrój 2 jezdnie po 3 pasy ruchu Trasa ma przejąć ruch tranzytowy i miejski
Etap Projektowanie i analiza wariantów Do robót w terenie droga jeszcze daleka
Funkcja Ostatni brakujący element Warszawskiego Węzła Drogowego Wpływa nie tylko na stolicę, ale i na cały układ S17, S2 i S8

Najkrócej mówiąc: to projekt, który ma znaczenie większe niż sama długość odcinka. Gdy patrzy się na niego przez pryzmat ruchu, logistyki i codziennych dojazdów, widać, że mówimy o jednym z najważniejszych braków w drogowej układance Warszawy. A żeby zrozumieć, czemu ta inwestycja ciągnie się tak długo, trzeba spojrzeć na jej obecny etap.

Na jakim etapie jest inwestycja w 2026 roku

Tu łatwo o złudzenie, że skoro pojawił się wybór projektanta, to budowa jest już tuż za rogiem. W praktyce jesteśmy nadal w fazie przygotowawczej. Według GDDKiA najkorzystniejszą ofertę złożyło Biuro Projektowo-Badawcze Dróg i Mostów TRANSPROJEKT-WARSZAWA, a umowa ma zostać podpisana w II kwartale 2026 roku.

Etap Co się dzieje Znaczenie dla kierowców
20 marca 2026 Wybór najkorzystniejszej oferty projektowej Wskazano wykonawcę dokumentacji za 7 439 040 zł
II kwartał 2026 Plan podpisania umowy Start właściwych prac projektowych
48 miesięcy od umowy Czas na opracowanie dokumentacji Przy sprawnym przebiegu uzgodnień projekt ma być gotowy w 2029 roku
Po dokumentacji Decyzja środowiskowa, projekt budowlany, ZRID i przetarg na wykonawcę Dopiero wtedy można realnie myśleć o placu budowy

To ważne rozróżnienie, bo w drogownictwie jeden etap nie wynika automatycznie z drugiego. Projekt, decyzja środowiskowa i ZRID to osobne, czasochłonne kroki. Każdy spór, odwołanie albo zmiana wariantu może przesunąć inwestycję o kolejne miesiące, a czasem o cały rok. I właśnie dlatego ten odcinek od dawna budzi więcej emocji niż wiele innych tras tej klasy.

Dlaczego ten fragment od lat budzi spory

Tu nie chodzi wyłącznie o drogę, ale o to, jak poprowadzić ją przez silnie zurbanizowany obszar, w którym liczy się hałas, kolizje przestrzenne, ochrona środowiska i akceptacja mieszkańców. Jak podaje GDDKiA, projektant ma teraz przeanalizować warianty przebiegu trasy z naciskiem na rozwiązania tunelowe, bo właśnie one dają szansę na lepszy kompromis między przepustowością a uciążliwością.

Wariant Plusy Minusy Kiedy ma sens
Naziemny Tańszy i prostszy technicznie Większy hałas, większa bariera przestrzenna, trudniejsza akceptacja Na terenach mniej zurbanizowanych
Tunelowy Mniejsza uciążliwość dla otoczenia, lepsze wpasowanie w miasto Wyższy koszt, trudniejsza geologia, dłuższe przygotowanie Gdy priorytetem jest ograniczenie konfliktu z zabudową
Mieszany Łączy zalety obu rozwiązań Złożony projekt i więcej uzgodnień Gdy teren wymusza różne technologie na różnych odcinkach

To właśnie dlatego ten projekt nie da się sprowadzić do prostego „zbudować i zapomnieć”. Geologia, gęstość zabudowy i oczekiwania mieszkańców sprawiają, że każda decyzja ma swoje konsekwencje finansowe i społeczne. Kiedy to się rozumie, łatwiej ocenić, co inwestycja faktycznie zmieni dla ruchu po jej ukończeniu.

Co zmieni dla kierowców i całej aglomeracji

Największa korzyść nie będzie widoczna w jednym punkcie, tylko w całym układzie drogowym. Gdy wschodni fragment zostanie domknięty, tranzyt nie będzie musiał tak mocno przepychać się przez lokalne ulice i prowizoryczne objazdy, a relacja między S17, S2, A2 i S8 stanie się dużo bardziej logiczna. Z perspektywy kierowcy to oznacza mniej improwizacji i lepszą przewidywalność przejazdów.

  • Krótsze i stabilniejsze przejazdy między północnym wschodem a południem i zachodem aglomeracji.
  • Mniejsza presja na drogi lokalne, które dziś przejmują część ruchu nieprzystosowanego do takiego natężenia.
  • Lepsza obsługa węzłów i bardziej uporządkowany przepływ ruchu ciężkiego.
  • Większa odporność układu na korki awaryjne, zdarzenia drogowe i sezonowe spiętrzenia ruchu.

Nie warto jednak oczekiwać cudu. Nowa droga zawsze przyciąga część dodatkowego ruchu, więc efekt zwykle polega na poprawie płynności i rozłożeniu obciążenia, a nie na całkowitym zniknięciu korków. To uczciwa perspektywa, bo zbyt optymistyczne obietnice w drogownictwie szybko się bronią same. A skoro droga jeszcze nie istnieje, warto wiedzieć, jak rozsądnie planować przejazd już teraz.

Jak planować przejazd przez wschodnią część miasta bez tego odcinka

W codziennej jeździe najlepiej działa prosty schemat: najpierw cel, potem pora dnia, a dopiero na końcu wybór trasy. Sama nawigacja nie wystarczy, bo w tym rejonie Warszawy czas przejazdu potrafi zmieniać się wyraźnie zależnie od szczytu, pogody i drobnych zatorów. Ja patrzę na to tak: krótsza trasa na mapie bardzo często przegrywa z trasą odrobinę dłuższą, ale stabilniejszą.

Sytuacja Co zwykle robić Dlaczego
Tranzyt w godzinach szczytu Sprawdzać objazd wcześniej i zostawić bufor 15-30 minut Różnice w czasie przejazdu potrafią być bardzo duże
Jazda autem dostawczym lub z przyczepą Unikać tras, które prowadzą przez wąskie ulice lokalne Mniej manewrów, mniej ryzyka i mniej straconego czasu
Dojazd do wschodnich dzielnic Wybierać trasę pod konkretny adres, nie tylko „najszybszą” na ekranie Najkrótsza trasa nie zawsze jest najszybsza w praktyce
Przejazd nocą lub poza szczytem Porównać S2, S8 i drogi wylotowe przed wyjazdem Układ ruchu zmienia się bardzo mocno w zależności od pory dnia

Najlepsza zasada jest dość prosta: nie zakładaj, że jedna opcja będzie dobra zawsze. W tej części miasta dobrze sprawdza się elastyczność i kilka scenariuszy w głowie, a nie ślepe trzymanie się jednego skrótu. Przy tak dużej inwestycji to właśnie kierowcy, którzy pilnują szczegółów, oszczędzają najwięcej czasu i nerwów. Z tego samego powodu warto śledzić nie medialne hasła, lecz konkretne formalne kroki.

Na które komunikaty warto czekać w kolejnych miesiącach

Jeśli mam wskazać jedną rzecz, którą warto obserwować, to nie będzie nią sama zapowiedź budowy, tylko zatwierdzony wariant przebiegu. To on zadecyduje o technologii, kosztach, układzie węzłów i o tym, jak inwestycja wpisze się w otoczenie. Dla mieszkańców i kierowców ważne będą też kolejne kroki formalne, bo każdy z nich przybliża projekt do realizacji albo ujawnia nowe ryzyka opóźnienia.

  • Podpisanie umowy z projektantem i start prac STEŚ.
  • Wskazanie wariantu przebiegu z naciskiem na rozwiązania tunelowe.
  • Złożenie wniosku o decyzję środowiskową i jego rozpatrzenie.
  • Przygotowanie projektu budowlanego oraz uzyskanie ZRID.
  • Ogłoszenie przetargu na wykonawcę robót, jeśli wcześniejsze etapy zakończą się bez kolejnych sporów.

Na 2026 rok najuczciwszy wniosek jest prosty: to bardzo ważna inwestycja, ale nadal projekt w toku, nie gotowa droga do natychmiastowego użycia. Dla kierowcy oznacza to dziś przede wszystkim cierpliwość i dobre planowanie, a dla całej aglomeracji oczekiwanie na odcinek, który może wreszcie uporządkować ruch po wschodniej stronie Warszawy.

FAQ - Najczęstsze pytania

To brakujący fragment drogi ekspresowej S17 (ok. 16 km) między Drewnicą a Warszawą Wschód, który domknie warszawski ring drogowy po wschodniej stronie stolicy.

Inwestycja jest na etapie projektowania. Wybrano wykonawcę dokumentacji, a umowa ma być podpisana w II kwartale 2026 roku. Prace projektowe potrwają około 48 miesięcy.

Dokumentacja projektowa ma być gotowa w 2029 roku. Rozpoczęcie budowy nastąpi dopiero po uzyskaniu wszystkich pozwoleń (środowiskowych, budowlanych) i wyborze wykonawcy robót.

Usprawni przejazdy między północnym wschodem a południem aglomeracji, zmniejszy ruch na drogach lokalnych i poprawi płynność całego warszawskiego układu drogowego.

Projekt jest skomplikowany ze względu na gęstą zabudowę, kwestie środowiskowe i konieczność analizy wariantów tunelowych, co wymaga wielu uzgodnień i długotrwałych procedur.
